Travaux de restauration de la continuité écologique au droit de l’ouvrage dit du Vieux Moulin

1. Présentation du projet

Ces travaux répondent à la disposition 13 du SAGE Cailly-Aubette-Robec, intitulée « Restaurer la continuité écologique des cours d’eau en agissant sur les obstacles identifiés dans l’état initial » et qui demande le rétablissement de la libre circulation piscicole relative aux 11 obstacles prioritaires identifiés par le SAGE et de saisir toute opportunité de rétablir la continuité écologique sur d’autres obstacles à l’écoulement. Dans le cas du Vieux Moulin à Malaunay, il s’agit de rétablir la continuité écologique sur le Cailly pour un des 11 ouvrages prioritaires dont la hauteur de chute était de 0,6 m dans le Référentiel national des Obstacles à l'Écoulement (ROE) et donc très difficilement franchissable.

Qu’est-ce que la continuité écologique ?

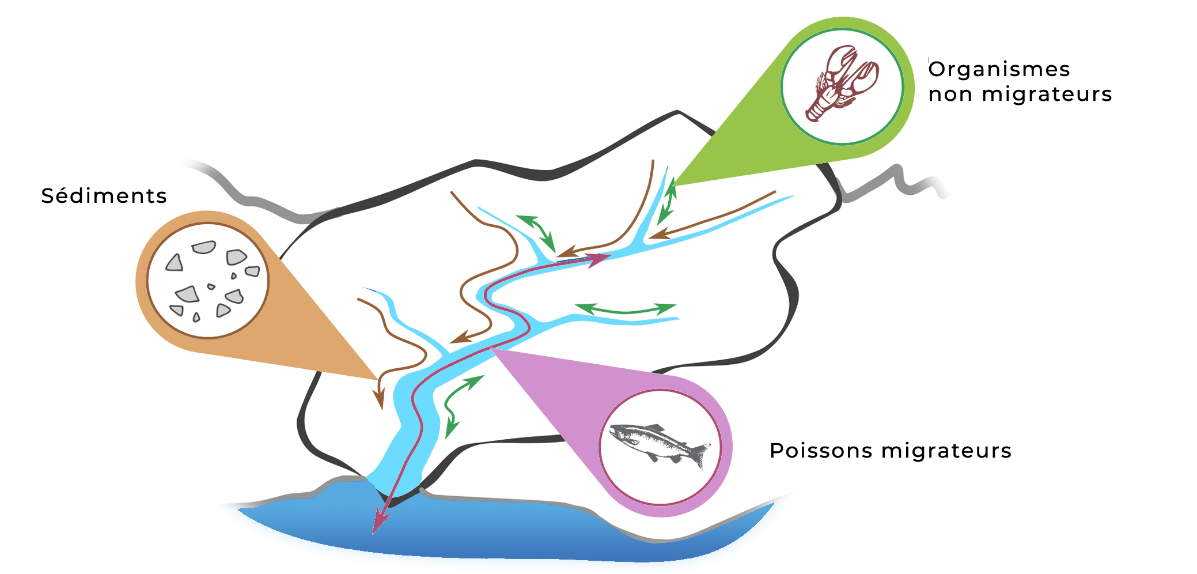

Pour la grande majorité des espèces aquatiques, les lieux de reproduction, d'alimentation et de croissance ne sont pas les mêmes. Elles doivent donc pouvoir se déplacer librement entre ces différents habitats pour accomplir leur cycle biologique. Les cours d'eau transportent également des sédiments (graviers, sable, limon), qui jouent un rôle majeur pour les milieux (création d’habitats, épuration des eaux, dissipation de l’énergie du cours d’eau, …).



continuite

Source photos : Office Français de la Biodiversité

Les poissons migrateurs

VieuxMoulin-1

La restauration de la continuité écologique est une condition indispensable à l'atteinte de l'objectif de bon état des cours d'eau fixé par la Directive Cadre européenne sur l'Eau (DCE). Elle contribue aussi à limiter l’envasement des rivières.

2. Historique du projet

  • Juillet 2020 – septembre 2021 : Etude de faisabilité + dossier règlementaire

Cout : 24 532,80 € TTC

Financement de l’étude : Agence de l’Eau SN + CD76 (80%) et SBVCAR (20%)

Bureau d’étude : CE3E

Décomposition de la mission :

  • Phase 1 : Etat des lieux / diagnostics
  • Phase 2 : scénarii d’aménagement
  • Phase 3 : Etude d’un scénario d’aménagement
  • Phase 4 : Réalisation des dossiers règlementaires (obtention de l’arrêté d’autorisation de travaux à compter du 1er juin 2022 en janvier 2022).
  • Octobre 2021 – actuellement : Maitrise d’œuvre

Cout :  17 100,60 € TTC

Financement de l’étude : Agence de l’Eau SN + CD76 (80%) et SBVCAR (20%)

Bureau d’étude : CE3E

  • Juin – juillet 2022 :Travaux de restauration

Cout :  202 178,88 € TTC (sans tranche optionnelle)

Financement de l’étude : Agence de l’Eau SN (90%) et SBVCAR (10%)

Entreprise :Environnement et Forêts (Siège social à Fontenoy et Antenne à Yvetot)

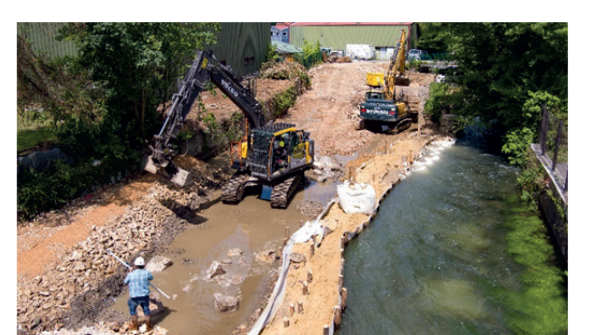

VieuxMoulin-2

3. Réalisation des travaux

Le moulin ainsi que les ouvrages associés ont été démontés et 3 radiers ont été aménagés afin de rétablir la continuité écologique. Entre chaque radier, une fosse a été aménagé afin de que ces dernières jouent le rôle de zone de repos des espèces piscicoles lors de la remonté. Des caches à poissons ont également été installées dans ces fosses afin de recréer de l’habitat.

  • Phase préparatoire (1 mois) durant le mois de mai 2022.

Installation d’une base vie et d’une zone de stockage à côté des services techniques de la commune.

  • Phase travaux (2 mois) durant les mois de juin et juillet 2022.

Les travaux réalisés sur 2 mois ont nécessité la mise en place d’un protocole de mise hors d’eau temporaire de certaines parties du cours d’eau pour la réalisation de différentes opérations.

Grâce à cette technique de mise hors d’eau partielle à l’aide de batardeaux et de busage (la mise hors d’eau des différentes parties est faite de telle sorte que l’écoulement du Cailly est maintenu en permanence), il a été possible de travailler à sec pour la réalisation des banquettes et des radiers de manière précise, efficace et sans perturber le milieu aquatique.

Différentes précautions ont été prises durant ces travaux :

  • Un filtre à matières en suspension (MES) a été installé en aval du chantier et vidé régulièrement pour éviter le départ de sédiments et le colmatage des frayères.
  • Lors de la mise hors eau de chaque zone, une pêche de sauvegarde a été réalisée afin de préserver la faune piscicole présente.
  • Les engins utilisés sur le chantier fonctionnaient à l’huile végétale.
  • Un kit anti-pollution était présent en permanence sur le chantier.

Les services de la Police de l’Eau (DDTM et Office Français de la Biodiversité) sont passés prendre des mesures en fin de chantier afin de vérifier que les cotes des différents aménagements (radiers et banquettes) ont bien été respectées.

La turbine sera nettoyée et installée sur le site afin de ne pas oublier le passé industriel de ce site. De plus, la population a été associée au projet. En effet, une visite du chantier a été organisée afin d’expliquer les techniques utilisées pour rétablir la continuité écologique.  Enfin, les enfants ont été mis à contribution puisqu’un chantier de plantation d’hélophytes a eu lieu avec le centre de loisir.

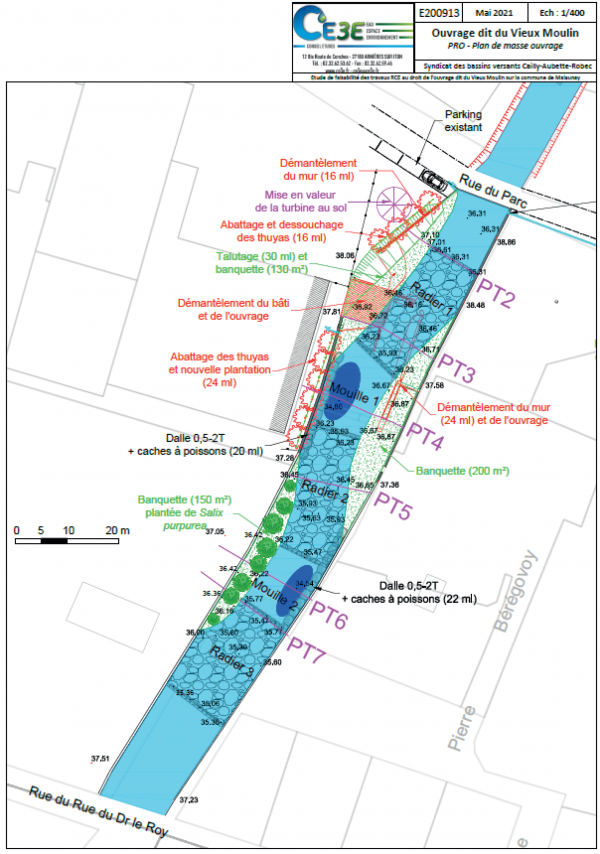

VieuxMoulin-3

La vidéo du chantier est visionnable à l’adresse suivante : https://www.youtube.com/watch?v=tnxmAtzzh6E
